Prima sesiune Electric Up a fost momentul în care finanțarea fotovoltaică pentru firme a devenit reală în România. Am pregătit și depus peste 50 de dosare complete și am învățat, dosar cu dosar, unde se blochează un proiect și cum se evită.

Electric Up, prima sesiune: cum am depus peste 50 de dosare de finanțare

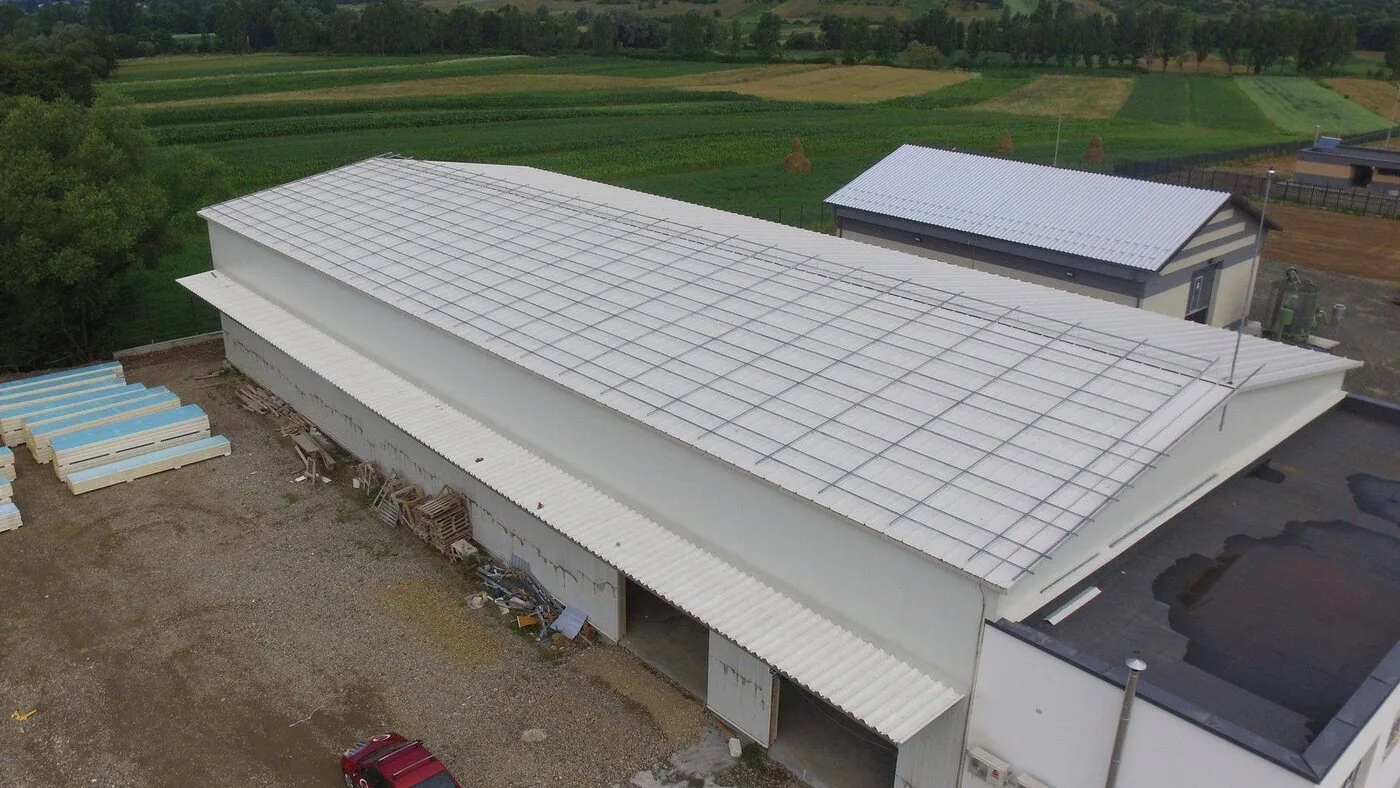

Instalație comercială pe acoperiș industrial în nord-vestul României, tipul de proiect eligibil în Electric Up.

Ce a însemnat prima sesiune Electric Up

Electric Up a fost primul program național dedicat direct microîntreprinderilor, IMM-urilor și sectorului HoReCa pentru instalarea de sisteme fotovoltaice combinate cu stații de încărcare pentru vehicule electrice. Pentru multe firme a fost prima dată când energia solară a devenit o decizie de business, nu doar o idee.

Parametrii primei sesiuni au fixat regulile jocului: sistem fotovoltaic între 27 și 100 kWp, cel puțin o stație de încărcare de minimum 22 kW și o finanțare nerambursabilă de până la 100.000 de euro pe beneficiar. Pe hârtie, simplu. În practică, un dosar respins pe un detaliu tehnic înseamnă un an pierdut.

Electric Up 1 pe scurt

  • Putere sistem: 27 - 100 kWp
  • Stație de încărcare EV: minimum 22 kW, obligatorie
  • Finanțare: până la 100.000 EUR, ajutor de până la 100%
  • Beneficiari: IMM și HoReCa cu consum energetic demonstrabil

De ce peste 50 de dosare înseamnă experiență, nu volum

Un dosar Electric Up nu este un formular. Este un proiect tehnic semnat de un inginer autorizat, o documentație de racordare corelată cu operatorul de distribuție, un istoric de consum coerent și un set de anexe care trebuie să spună aceeași poveste. Când ajungi la al cincizecilea dosar, nu mai ghicești unde apar problemele, le știi dinainte.

Electric Up, prima sesiune: cum am depus peste 50 de dosare de finanțare

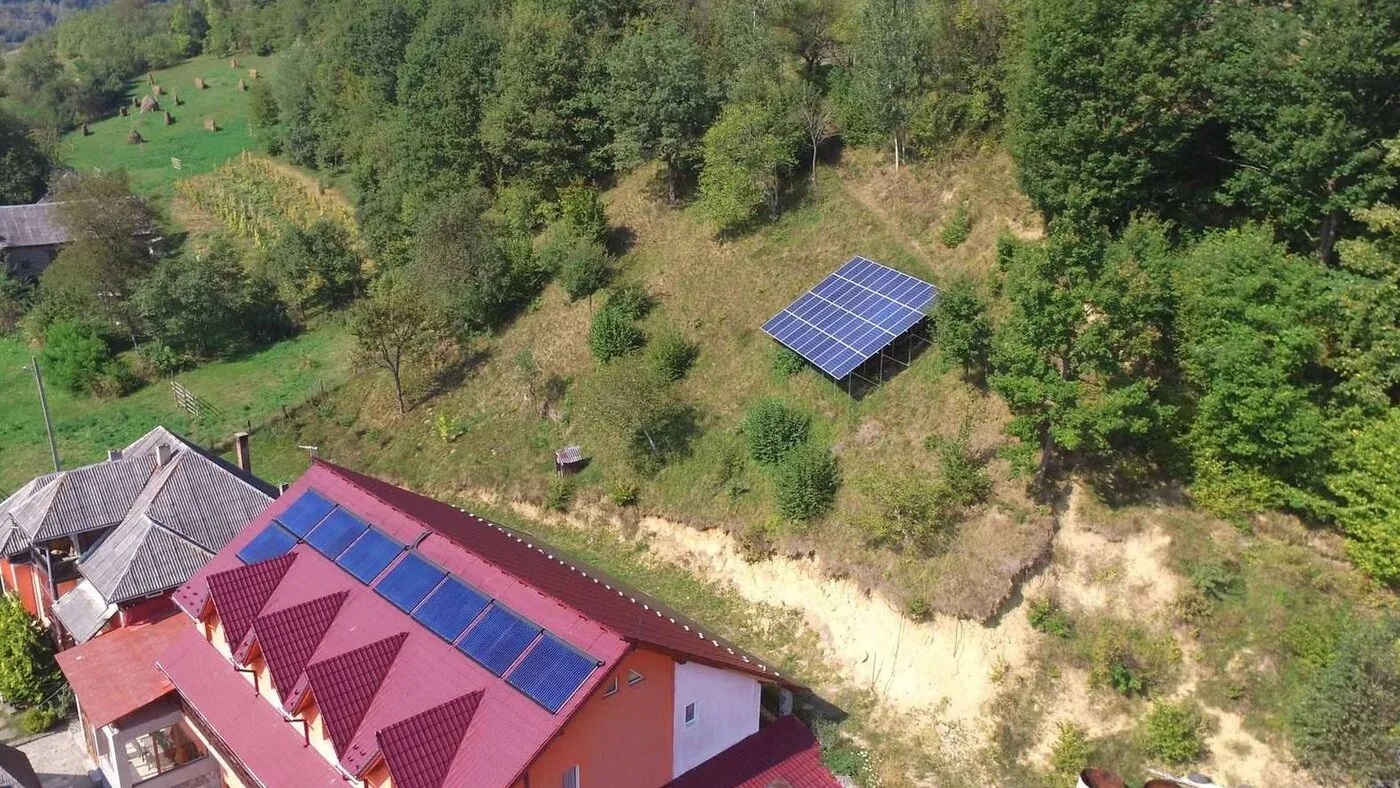

Montaj pe acoperiș cu structură adaptată la tipul de învelitoare, un detaliu care decide durabilitatea sistemului.

Cele mai frecvente trei blocaje

  • Consum subdimensionat. Sistemul cerut nu era acoperit de consumul real al firmei. Soluția este o analiză serioasă a facturilor înainte de a fixa puterea.
  • Documentația de racordare. Avizul tehnic de racordare cere timp și dialog cu operatorul. Cine îl lasă la final, pierde sesiunea.
  • Neconcordanțe între anexe. Puterea, bugetul și schema unifilară trebuie să fie identice în toate documentele.
Un dosar bun nu este cel depus rapid, ci cel care nu se întoarce cu cerere de clarificare.

Ce am învățat și folosim și azi

Prima sesiune ne-a format o metodă pe care o aplicăm la fiecare proiect de finanțare: întâi auditul de consum, apoi dimensionarea, apoi documentația, în această ordine. Nu invers. Această disciplină este motivul pentru care astăzi suntem instalatorul cu cele mai multe proiecte Electric Up finalizate din Ardeal și Maramureș.

Finanțarea se schimbă de la o sesiune la alta, sumele și condițiile se actualizează. Ce nu se schimbă este principiul: un proiect solid tehnic trece, unul improvizat cade. Verifică întotdeauna condițiile actuale pe energie.gov.ro înainte de orice decizie.
